Ép cọc vuông 250x250 cho công trình trong hẻm nhỏ là hạng mục cần được tính toán tiến độ thực tế ngay từ đầu. Với các công trình nhà dân, nhà cấp 4, nhà phố nhỏ, nhà trọ thấp tầng hoặc công trình cải tạo nằm trong hẻm, thời gian thi công không chỉ phụ thuộc vào số tim cọc. Tiến độ còn phụ thuộc vào đường vào máy ép, xe chở cọc có tiếp cận được không, có phải trung chuyển cọc không, mặt bằng đã dọn sạch chưa, vị trí tập kết cọc ở đâu, có vướng dây điện, mái hiên, cây xanh, cống ngầm, nhà liền kề hoặc khu dân cư đông người hay không.
Cọc vuông 250x250, còn gọi là cọc bê tông 25x25cm, thường được dùng cho nhiều công trình dân dụng có tải trọng vừa. Loại cọc này có ưu điểm là tiết diện không quá lớn, dễ vận chuyển hơn các loại cọc lớn, phù hợp với nhiều công trình nhà dân và mặt bằng hạn chế. Tuy nhiên, với công trình trong hẻm nhỏ, dù cọc 250x250 có kích thước tương đối gọn, quá trình thi công vẫn có thể bị chậm nếu không khảo sát và chuẩn bị kỹ.

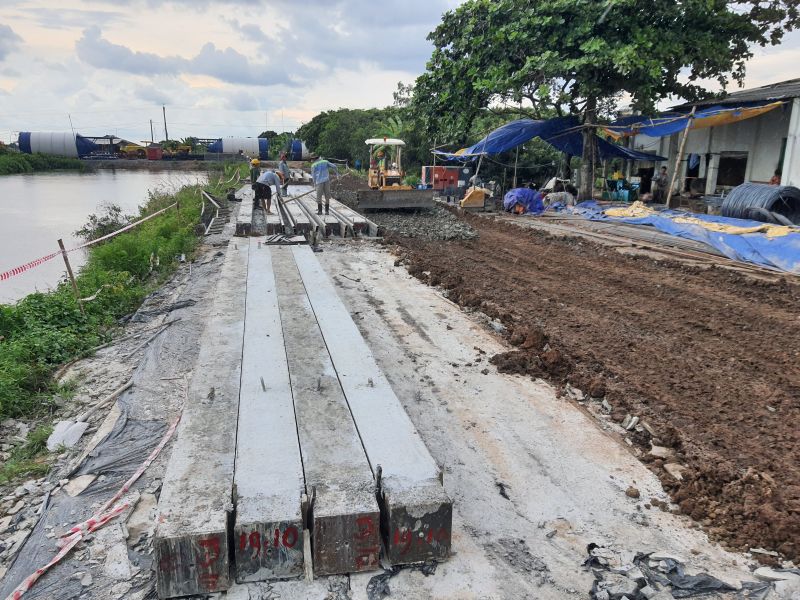

Ép cọc vuông 250x250 cho công trình trong hẻm nhỏ
Vì vậy, khi hỏi “ép cọc 250x250 trong hẻm nhỏ mất bao lâu?”, câu trả lời đúng không nên là một con số cố định cho mọi công trình. Một đơn vị thi công chuyên nghiệp cần kiểm tra bản vẽ móng, số lượng tim cọc, chiều dài dự kiến, đường vào công trình, vị trí tập kết cọc, loại máy ép, điều kiện nhà liền kề và yêu cầu nghiệm thu trước khi đưa ra tiến độ sát thực tế.
Công trình trong hẻm nhỏ có nhiều điều kiện ràng buộc hơn công trình mặt tiền hoặc công trình có mặt bằng rộng. Xe chở cọc có thể không vào được tận nơi. Máy ép có thể phải tháo lắp, chọn loại nhỏ hơn hoặc di chuyển khó khăn hơn. Cọc có thể phải trung chuyển từng đoạn từ đầu hẻm vào công trình. Vị trí tập kết vật tư cũng có thể bị giới hạn bởi nhà dân xung quanh, đường đi chung hoặc quy định sinh hoạt của khu dân cư.
Tiến độ ép cọc còn phụ thuộc vào số lượng tim cọc và chiều dài cọc thực tế. Một công trình có ít tim cọc nhưng hẻm quá nhỏ, phải trung chuyển thủ công, chưa dọn mặt bằng hoặc phải ép trong khung giờ hạn chế có thể chậm hơn một công trình nhiều tim cọc nhưng mặt bằng rộng và đường vào thuận lợi. Vì vậy, không nên chỉ lấy số tim cọc để ước lượng tiến độ.
Ngoài ra, nền đất và lực ép cuối cũng ảnh hưởng đến thời gian thi công. Nếu cọc xuống đúng dự kiến, lực ép ổn định và không gặp vật cản, tiến độ sẽ thuận lợi hơn. Nếu cọc gặp lớp đất bất thường, vật cản ngầm, cọc nghiêng, đầu cọc hư hỏng hoặc phát sinh chiều dài, đội thi công cần dừng lại kiểm tra, xử lý và ghi nhận hồ sơ. Đây là việc cần thiết để đảm bảo chất lượng, dù có thể làm tiến độ kéo dài hơn dự kiến ban đầu.
Cọc vuông 250x250 thường phù hợp với một số công trình nhà dân, nhà cấp 4, nhà phố nhỏ, nhà trọ thấp tầng, công trình phụ trợ, hàng rào, cổng, nhà kho nhỏ hoặc các hạng mục dân dụng có tải trọng vừa. Với công trình trong hẻm nhỏ, cọc 250x250 có lợi thế vì kích thước không quá lớn, thuận lợi hơn trong vận chuyển, tập kết và thao tác so với các loại cọc có tiết diện lớn hơn.

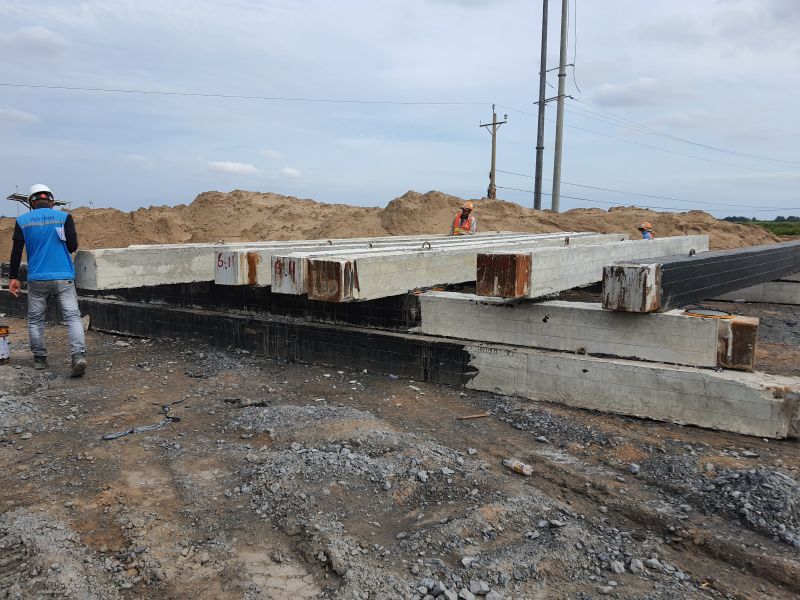

Cọc bê tông vuông 250x250 dùng cho nhà dân trong hẻm nhỏ
Tuy nhiên, không phải công trình nào trong hẻm nhỏ cũng dùng được cọc 250x250. Nếu công trình có nhiều tầng, tải trọng lớn, nền đất yếu, đất san lấp sâu, có kế hoạch nâng tầng trong tương lai hoặc bản vẽ yêu cầu loại cọc lớn hơn, chủ đầu tư không nên chọn cọc 250x250 chỉ vì dễ thi công hoặc giá thấp hơn. Móng cọc cần phù hợp với thiết kế, không chỉ phù hợp với mặt bằng.
Cách chọn đúng là phải căn cứ vào bản vẽ móng, tải trọng công trình, điều kiện địa chất, số lượng tim cọc, chiều dài cọc dự kiến và yêu cầu lực ép. Nếu chưa có bản vẽ, chủ đầu tư nên trao đổi với kỹ sư thiết kế hoặc đơn vị thi công có kinh nghiệm để được tư vấn sơ bộ. Nhưng quyết định cuối cùng vẫn nên dựa trên hồ sơ kỹ thuật rõ ràng.
Yếu tố đầu tiên là đường vào máy ép và xe vận chuyển cọc. Nếu xe chở cọc vào được gần công trình, việc hạ cọc và tập kết sẽ nhanh hơn. Nếu hẻm quá nhỏ, xe phải dừng ngoài đường lớn và cọc phải trung chuyển vào bằng xe nhỏ, xe nâng, xe ba gác hoặc nhân công, thời gian chuẩn bị sẽ tăng. Đây là nguyên nhân làm nhiều công trình trong hẻm nhỏ bị chậm dù số lượng cọc không nhiều.

Khảo sát đường vào máy ép cọc trong hẻm nhỏ
Yếu tố thứ hai là vị trí tập kết cọc. Cọc cần được đặt ở nơi an toàn, không cản trở lối đi, không ảnh hưởng hàng xóm và thuận tiện cho máy ép thao tác. Nếu mặt bằng quá chật, cọc phải đưa vào từng đợt, ép đến đâu chuyển cọc đến đó. Cách làm này an toàn hơn nhưng tiến độ sẽ chậm hơn so với công trình có thể tập kết toàn bộ cọc ngay từ đầu.
Yếu tố thứ ba là số tim cọc, chiều dài cọc và số lần nối cọc. Cọc càng nhiều tim, chiều dài càng lớn và nối càng nhiều lần thì thời gian ép càng tăng. Với cọc 250x250, các đoạn cọc cần được bố trí phù hợp với đường vận chuyển và mặt bằng. Nếu đoạn cọc quá dài nhưng hẻm nhỏ không xoay trở được, việc vận chuyển và đưa cọc vào máy sẽ khó khăn.
Yếu tố thứ tư là điều kiện nền đất và phát sinh khi ép. Nếu nền đất ổn định, cọc xuống đều và lực ép cuối đạt theo yêu cầu, tiến độ sẽ thuận lợi. Nếu gặp đất cứng cục bộ, vật cản ngầm, nền san lấp lẫn bê tông, đá, gạch cũ hoặc khu vực từng có công trình ngầm, thời gian xử lý sẽ kéo dài. Với công trình cải tạo trong hẻm, rủi ro này càng cần được lưu ý.
Yếu tố thứ năm là sự phối hợp giữa chủ đầu tư, đội thi công và các bên liên quan. Nếu tim cọc chưa định vị, bản vẽ chưa chốt, mặt bằng chưa bàn giao, hàng xóm phản ánh, đường vào bị chiếm dụng hoặc không có người xác nhận phát sinh tại công trình, tiến độ ép cọc sẽ bị ảnh hưởng. Một công trình nhỏ vẫn có thể chậm nếu thiếu người điều phối.
Tiến độ thực tế có thể chia thành bốn giai đoạn: khảo sát và chuẩn bị, vận chuyển và tập kết cọc, thi công ép cọc, nghiệm thu và bàn giao hồ sơ. Mỗi giai đoạn đều có thể ảnh hưởng đến tổng thời gian thi công.
Giai đoạn | Thời gian thường gặp | Điều kiện để thực hiện nhanh |
Khảo sát và kiểm tra thông tin | Trong ngày hoặc trước ngày thi công | Có hình ảnh hẻm, bản vẽ móng, vị trí công trình và số tim cọc rõ ràng |
Chuẩn bị mặt bằng | 0,5 đến 1 ngày hoặc lâu hơn nếu phải phá dỡ | Mặt bằng sạch, có vị trí đặt máy và tập kết cọc |
Vận chuyển và tập kết cọc | 0,5 đến 1 ngày tùy hẻm và số lượng cọc | Xe vào gần công trình, không phải trung chuyển nhiều |
Thi công ép cọc | Thường 1 đến 2 ngày với công trình nhỏ, có thể lâu hơn nếu hẻm khó hoặc nhiều tim | Tim cọc rõ, máy vào thuận lợi, cọc tập kết đủ, không gặp vật cản |
Nghiệm thu và bàn giao hồ sơ | Trong ngày sau khi hoàn thành hoặc theo thỏa thuận | Nhật ký, chiều dài, lực ép và phát sinh được ghi nhận đầy đủ |
Bảng trên chỉ là cách hình dung tiến độ thực tế, không phải cam kết cố định cho mọi công trình. Với công trình nhà cấp 4 hoặc nhà phố nhỏ trong hẻm, nếu mặt bằng thuận lợi, số tim cọc không nhiều, cọc tập kết được và không có phát sinh, thời gian ép có thể hoàn thành khá nhanh. Ngược lại, nếu phải trung chuyển cọc xa, hẻm nhỏ, máy khó vào, nhà liền kề cần kiểm soát, phát sinh chiều dài hoặc chưa có tim cọc rõ ràng, tiến độ có thể kéo dài hơn.
Giai đoạn khảo sát rất quan trọng. Chủ đầu tư nên gửi trước hình ảnh từ đường lớn vào công trình, chiều rộng hẻm, vị trí đặt máy, vị trí tập kết cọc, bản vẽ móng, số lượng tim cọc và tiến độ mong muốn. Chỉ cần thiếu thông tin về đường vào hoặc mặt bằng, kế hoạch thi công có thể bị thay đổi khi máy đến nơi.
Giai đoạn vận chuyển và tập kết cọc thường là điểm nghẽn của công trình trong hẻm nhỏ. Nếu cọc không thể đưa vào một lần, đội thi công phải chia đợt. Nếu hẻm đông người, có xe máy, mái hiên, dây điện thấp hoặc đường yếu, việc di chuyển cọc cần cẩn trọng hơn. Đây là lý do tiến độ thực tế có thể khác với tiến độ ước tính qua điện thoại.
Giai đoạn ép cọc cần ưu tiên chất lượng hơn tốc độ. Cọc phải được dựng đúng vị trí, căn chỉnh thẳng đứng, ép theo trình tự phù hợp, theo dõi lực ép và ghi nhật ký từng tim. Nếu vì chạy tiến độ mà bỏ qua lực ép cuối, chiều dài thực tế hoặc hiện tượng bất thường, công trình có thể gặp rủi ro về sau.
Sau khi ép xong, cần nghiệm thu và bàn giao hồ sơ. Với công trình nhỏ, nhiều chủ nhà thường bỏ qua bước này, nhưng đây là sai lầm. Hồ sơ giúp chủ đầu tư biết công trình đã ép bao nhiêu tim, mỗi tim dài bao nhiêu mét, lực ép cuối ra sao và phát sinh đã được xác nhận thế nào. Khi cọc đã nằm dưới đất, hồ sơ là căn cứ quan trọng nhất để kiểm soát chất lượng.
Muốn rút ngắn tiến độ, chủ đầu tư không nên chỉ thúc đội thi công làm nhanh hơn. Cách hiệu quả hơn là chuẩn bị đúng trước khi máy đến công trình. Trước hết, cần có bản vẽ móng hoặc ít nhất là sơ đồ tim cọc rõ ràng. Tim cọc phải được định vị theo bản vẽ và có người kiểm tra trước khi ép. Nếu máy đã đến mà tim cọc chưa có, tiến độ sẽ bị chậm ngay từ đầu.
Tiếp theo, cần kiểm tra đường vào. Chủ đầu tư nên chụp hình hoặc quay video toàn bộ tuyến đường từ đường lớn vào công trình. Cần lưu ý chiều rộng hẻm, điểm cua, mái hiên, dây điện, cây xanh, cống ngầm, nắp hố ga, nền đường yếu và vị trí có thể dừng xe chở cọc. Những thông tin này giúp đơn vị thi công chọn phương án vận chuyển và thiết bị phù hợp.
Vị trí tập kết cọc cũng phải rõ trước khi giao cọc. Nếu không có chỗ đặt cọc, xe giao cọc đến sẽ phải chờ, quay đầu hoặc hạ cọc ở vị trí không thuận tiện. Với hẻm nhỏ, đôi khi phải đưa cọc vào từng đợt thay vì tập kết toàn bộ. Phương án này cần được tính trước để tránh lúng túng trong ngày thi công.
Ngoài ra, cần thống nhất hồ sơ nghiệm thu và phát sinh. Trước khi thi công, hai bên nên làm rõ cách ghi nhật ký, cách xác nhận chiều dài cọc, lực ép cuối, phát sinh vận chuyển, trung chuyển, chờ mặt bằng và phát sinh do vật cản ngầm. Khi nguyên tắc rõ, công trình sẽ ít tranh cãi và quyết toán nhanh hơn.
Nguyên nhân đầu tiên là mặt bằng chưa sẵn sàng. Nhiều công trình hẹn ngày ép cọc nhưng khi máy đến thì nhà cũ chưa phá dỡ xong, nền còn vật cản, vật liệu xây dựng để lộn xộn, chưa có lối cho máy vào hoặc chưa có vị trí đặt cọc. Đây là nguyên nhân rất phổ biến và hoàn toàn có thể tránh được nếu kiểm tra trước một ngày.
Nguyên nhân thứ hai là xe chở cọc không vào được. Cọc 250x250 tuy không quá lớn, nhưng vẫn cần phương án vận chuyển phù hợp. Nếu xe lớn không vào được hẻm, phải trung chuyển cọc từ ngoài vào, thời gian sẽ tăng. Nếu không chuẩn bị nhân công hoặc phương tiện trung chuyển, cọc có thể không vào kịp để ép.
Nguyên nhân thứ ba là tim cọc chưa được định vị rõ. Ép cọc là hạng mục phải đúng vị trí. Nếu chủ đầu tư chưa có bản vẽ, chưa xác định mốc ranh, chưa định vị tim hoặc bản vẽ thay đổi trong ngày thi công, đội ép cọc sẽ phải chờ. Với công trình nhỏ, thời gian chờ này có thể chiếm tỷ lệ lớn trong tổng tiến độ.
Nguyên nhân thứ tư là phát sinh khi ép. Cọc có thể xuống sâu hơn dự kiến, gặp vật cản, nghiêng, vỡ đầu hoặc lực ép không đạt như kỳ vọng. Khi đó, đội thi công cần xử lý theo đúng kỹ thuật và có xác nhận của các bên. Không nên vì muốn nhanh mà bỏ qua hiện tượng bất thường.
Nguyên nhân thứ năm là ảnh hưởng từ khu dân cư. Công trình trong hẻm nhỏ thường gần nhà hàng xóm, lối đi chung và sinh hoạt dân cư. Nếu không thông báo trước, không sắp xếp thời gian thi công hợp lý hoặc để vật tư cản trở lối đi, có thể phát sinh phản ánh khiến tiến độ bị gián đoạn.
Sau khi ép cọc xong, chủ đầu tư nên yêu cầu hồ sơ nghiệm thu rõ ràng. Hồ sơ cơ bản gồm phiếu giao cọc, nhật ký ép cọc, bảng tổng hợp chiều dài cọc thực tế, lực ép cuối, biên bản nghiệm thu, hình ảnh hiện trường và xác nhận phát sinh nếu có. Với công trình trong hẻm nhỏ, nếu có trung chuyển, chờ mặt bằng hoặc thay đổi phương án thi công, các nội dung này cũng nên được ghi nhận.
Nhật ký ép cọc nên thể hiện từng tim cọc, chiều dài từng đoạn, tổng chiều dài thực tế, lực ép cuối và ghi chú hiện tượng bất thường. Đây là cơ sở để chủ đầu tư biết cọc đã được thi công như thế nào. Nếu sau này cần kiểm tra lại móng, hồ sơ này rất quan trọng.
Biên bản nghiệm thu giúp xác nhận khối lượng và chất lượng trước khi chuyển sang thi công đài móng, giằng móng và phần thân công trình. Với nhà dân, hồ sơ có thể không quá phức tạp như công trình lớn, nhưng vẫn cần đủ thông tin chính. Không nên ép xong rồi chỉ thanh toán theo lời nói mà không có dữ liệu xác nhận.
Báo giá ép cọc 250x250 trong hẻm nhỏ phụ thuộc vào quy cách cọc, chiều dài cọc, số lượng tim cọc, tổng mét cọc, vị trí công trình, đường vào máy, vận chuyển, cẩu hạ, trung chuyển, loại máy ép, điều kiện mặt bằng và hồ sơ nghiệm thu. Vì vậy, nếu chỉ hỏi “ép cọc 250x250 bao nhiêu tiền một mét” mà chưa cung cấp hình ảnh hẻm và bản vẽ móng, báo giá thường chỉ là ước tính sơ bộ.
Với công trình trong hẻm nhỏ, chi phí vận chuyển và tổ chức thi công có thể ảnh hưởng nhiều đến tổng giá. Có công trình cọc ít nhưng hẻm khó, phải trung chuyển xa, thời gian thi công lại lâu hơn công trình có nhiều cọc nhưng đường vào thuận lợi. Vì vậy, chủ đầu tư nên so sánh báo giá theo phạm vi công việc, không chỉ so đơn giá.
Một báo giá rõ ràng cần thể hiện loại cọc, quy cách cọc, đơn giá cọc, đơn giá ép, phần vận chuyển, cẩu hạ, trung chuyển nếu có, điều kiện mặt bằng, thời gian thi công dự kiến, hồ sơ nghiệm thu và nguyên tắc xử lý phát sinh. Báo giá càng rõ thì thi công càng ít tranh cãi.
T&T ENGINEERING cung cấp và thi công ép cọc vuông 250x250 cho nhà dân, nhà cấp 4, nhà phố nhỏ, nhà trọ, công trình cải tạo, công trình phụ trợ và các công trình dân dụng trong hẻm nhỏ. Với loại công trình này, T&T ENGINEERING khuyến nghị khách hàng không nên chỉ hỏi đơn giá, mà cần kiểm tra kỹ điều kiện đường vào, mặt bằng, vị trí tập kết cọc, số tim cọc, chiều dài dự kiến và hồ sơ nghiệm thu.
Khi tiếp nhận yêu cầu, T&T ENGINEERING có thể hỗ trợ khách hàng kiểm tra sơ bộ qua bản vẽ, hình ảnh mặt bằng, video đường vào hẻm, vị trí công trình và thông tin tiến độ. Từ đó, đội ngũ kỹ thuật sẽ tư vấn loại cọc, loại máy ép, phương án vận chuyển, cách tập kết cọc, tiến độ dự kiến và các rủi ro có thể phát sinh.
Với công trình trong hẻm nhỏ, mục tiêu không phải là hứa tiến độ nhanh nhất, mà là đưa ra tiến độ thực tế, thi công an toàn, kiểm soát phát sinh rõ ràng và bàn giao hồ sơ đầy đủ. Đây là cách giúp chủ đầu tư yên tâm khi bước sang giai đoạn thi công móng và phần thân.
Thời gian thi công phụ thuộc vào số tim cọc, chiều dài cọc, đường vào máy, vị trí tập kết cọc, có phải trung chuyển không, mặt bằng đã sẵn sàng chưa và có phát sinh trong quá trình ép không. Với công trình nhỏ, nếu điều kiện thuận lợi, thời gian ép có thể hoàn thành nhanh. Nếu hẻm quá nhỏ, phải trung chuyển hoặc mặt bằng chưa sẵn sàng, tiến độ có thể kéo dài hơn.
Cọc 250x250 có thể phù hợp với nhiều công trình nhà dân, nhà cấp 4, nhà phố nhỏ hoặc công trình tải trọng vừa trong hẻm nhỏ. Tuy nhiên, không nên chọn chỉ vì cọc nhỏ dễ thi công. Cần căn cứ vào bản vẽ móng, tải trọng công trình, nền đất và yêu cầu thiết kế.
Nếu xe chở cọc không vào được, có thể phải trung chuyển cọc từ ngoài hẻm vào công trình bằng phương tiện nhỏ hoặc nhân công. Phương án này cần được khảo sát và thống nhất trước vì sẽ ảnh hưởng đến thời gian, chi phí và cách tổ chức thi công.
Rất nên khảo sát trước. Nếu không khảo sát, khi máy và cọc đến công trình mới phát hiện hẻm nhỏ, vướng dây điện, không có chỗ tập kết, máy không vào được hoặc phải đổi phương án, tiến độ sẽ bị chậm và chi phí có thể phát sinh.
Nên có phiếu giao cọc, nhật ký ép cọc từng tim, chiều dài cọc thực tế, lực ép cuối, biên bản nghiệm thu, hình ảnh hiện trường và xác nhận phát sinh nếu có. Hồ sơ giúp chủ đầu tư kiểm soát chất lượng và khối lượng trước khi thi công móng.
Nếu anh/chị đang chuẩn bị xây nhà cấp 4, nhà phố nhỏ, nhà trọ, công trình cải tạo hoặc công trình dân dụng trong hẻm nhỏ và cần ép cọc vuông 250x250, hãy liên hệ T&T ENGINEERING để được tư vấn tiến độ thi công sát thực tế.
Chỉ cần gửi bản vẽ móng nếu có, vị trí công trình, hình ảnh mặt bằng, video đường vào hẻm, số lượng tim cọc, chiều dài dự kiến và tiến độ mong muốn, T&T ENGINEERING sẽ hỗ trợ kiểm tra sơ bộ, tư vấn loại cọc, phương án máy ép, cách vận chuyển cọc, vị trí tập kết, thời gian thi công dự kiến và hồ sơ nghiệm thu cần chuẩn bị.
Đừng chỉ hỏi “ép cọc 250x250 trong hẻm nhỏ mất bao lâu”. Hãy hỏi thêm: máy ép có vào được không, xe chở cọc dừng ở đâu, có phải trung chuyển không, mặt bằng đã đủ điều kiện chưa, tim cọc ai định vị, lực ép cuối được ghi nhận thế nào, phát sinh chiều dài tính ra sao và hồ sơ nghiệm thu gồm những gì. Chuẩn bị đúng trước khi thi công sẽ giúp công trình nhanh hơn, an toàn hơn và ít phát sinh hơn.
CÔNG TY CỔ PHẦN ENGINEERING
Địa chỉ 1: Số 2, Đường 12, KDC Khang Điền, Phước Long, Hồ Chí Minh
Địa chỉ 2: 29/64 Đường 4, Phường Thủ Đức, Hồ Chí Minh
Hotline: 0986.852.688– 0987.769.568
Email: hotroepcoc@gmail.com
Website: epcoc.net.
T&T ENGINEERING chuyên cung cấp dịch vụ ép cọc bê tông, ép cọc vuông, ép cọc tròn, thi công nền móng cho nhà dân, nhà phố, biệt thự, nhà xưởng, công trình thương mại và các công trình dân dụng tại TP.HCM cùng các tỉnh lân cận.
Người gửi / điện thoại
CÔNG TY CỔ PHẦN ENGINEERING
Địa chỉ 1: Số 2, Đường 12, KDC Khang Điền, Phước Long, Hồ Chí Minh
Địa chỉ 2: 29/64 Đường 4, Phường Thủ Đức, Hồ Chí Minh
Hotline: 0986.852.688– 0987.769.568
Email: hotroepcoc@gmail.com
Website: epcoc.net
T&T ENGINEERING chuyên cung cấp dịch vụ ép cọc bê tông, ép cọc vuông, ép cọc tròn, thi công nền móng cho nhà dân, nhà phố, biệt thự, nhà xưởng, công trình thương mại và các công trình dân dụng tại TP.HCM cùng các tỉnh lân cận.
Đ/c: 71/12 đường số 5, P.Linh Xuân, Thủ Đức, TP.HCM
Diện thoại: 028 777 35 888 - 0981 222225
Email: epcocsumicons@gmail.com
