Ép cọc vuông 300x300 là một giải pháp nền móng thường được cân nhắc cho nhà ở, biệt thự, nhà phố, công trình dân dụng và một số công trình có tải trọng phù hợp. Tuy nhiên, kích thước cọc lớn không đồng nghĩa với việc móng chắc chắn nếu phương án cọc không được tính toán từ tải trọng, địa chất, sức chịu tải và điều kiện thi công thực tế.
Tại Long An, đặc điểm địa chất có thể thay đổi đáng kể giữa từng khu vực, thậm chí giữa các vị trí trong cùng một công trình. Vì vậy, chủ nhà không nên lấy chiều dài cọc, lực ép hoặc kinh nghiệm từ nhà bên cạnh để áp dụng nguyên trạng cho móng nhà mình.
Những sai lầm trong giai đoạn ép cọc thường khó nhìn thấy sau khi đài móng đã được thi công. Hậu quả có thể chỉ xuất hiện sau một thời gian sử dụng dưới dạng lún lệch, nứt tường, nghiêng công trình, hư hỏng kết cấu hoặc phát sinh tranh chấp với nhà liền kề.

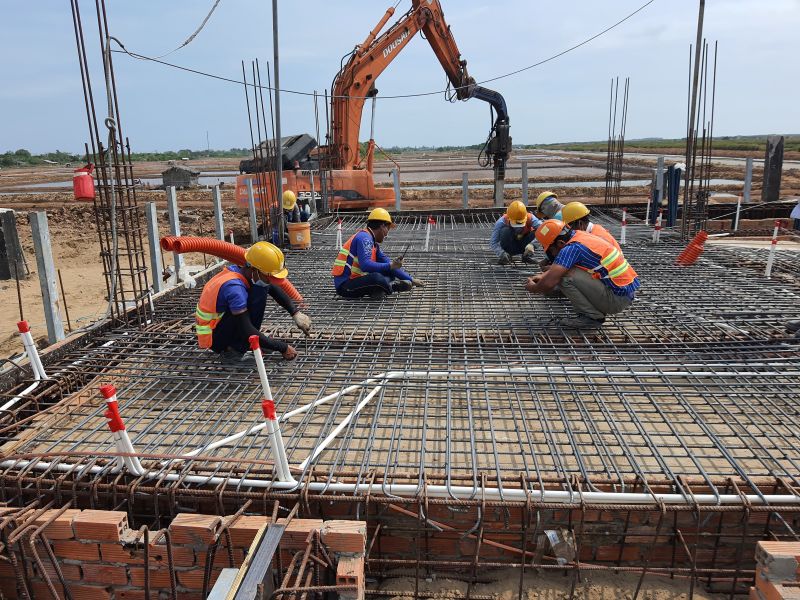

Ép cọc vuông 300x300 cho móng nhà mới tại Long An
Cọc vuông bê tông cốt thép 300x300 có tiết diện danh nghĩa 300 mm × 300 mm. Khả năng làm việc thực tế của cọc không chỉ phụ thuộc vào kích thước mà còn liên quan đến cường độ bê tông, bố trí cốt thép, chất lượng chế tạo, chiều dài đoạn cọc, mối nối, lớp đất mà cọc đi qua và phương pháp thi công.
Một trong những nhận thức sai phổ biến là cọc càng lớn thì công trình càng an toàn. Trên thực tế, sức chịu tải của móng cọc phải được xác định trong mối quan hệ giữa tải trọng truyền xuống móng, khả năng chịu lực của thân cọc, sức kháng của đất ở mũi cọc, ma sát thành cọc và số lượng cọc trong từng đài móng.
Nếu chỉ chọn cọc 300x300 theo kinh nghiệm mà không kiểm tra toàn bộ hệ móng, công trình vẫn có thể gặp rủi ro. Ngược lại, một phương án được tính toán đúng có thể tối ưu được số lượng cọc, chiều dài và chi phí mà vẫn đáp ứng yêu cầu an toàn.
Long An có phạm vi địa lý rộng, bao gồm khu vực đô thị, khu dân cư ven sông, vùng chuyển tiếp với TP.HCM, khu công nghiệp và khu vực đồng bằng. Nền đất tại mỗi vị trí có thể khác nhau về chiều dày lớp đất yếu, mực nước ngầm, lớp đất chịu lực và khả năng phát sinh ma sát âm.
Do đó, thông tin “nhà bên cạnh ép cọc dài bao nhiêu mét” chỉ có giá trị tham khảo. Nó không thể thay thế hồ sơ địa chất, thiết kế móng hoặc đánh giá của kỹ sư có chuyên môn.
Sai lầm đầu tiên xuất hiện trước khi máy ép được đưa đến công trường. Chủ đầu tư hoặc nhà thầu tự quyết định dùng cọc vuông 300x300 vì cho rằng đây là kích thước lớn, chắc chắn và phù hợp với mọi loại nhà.
Nếu tải trọng công trình nhỏ nhưng chọn cọc quá lớn, chi phí sản xuất, vận chuyển, thiết bị và thi công có thể tăng không cần thiết. Nếu tải trọng lớn hoặc điều kiện địa chất phức tạp, việc chỉ tăng kích thước cọc nhưng không tính toán số lượng, chiều dài và sức chịu tải vẫn chưa bảo đảm an toàn.
Phương án cọc phải được xác lập từ thiết kế kết cấu, tải trọng của công trình, kết quả khảo sát địa chất và điều kiện thi công. Đối với công trình quan trọng hoặc khu vực địa chất phức tạp, kỹ sư thiết kế có thể yêu cầu thí nghiệm cọc hoặc phương pháp kiểm tra phù hợp.
Chủ đầu tư cần yêu cầu hồ sơ thiết kế thể hiện tối thiểu loại cọc, kích thước, vật liệu, chiều dài dự kiến, số lượng cọc, vị trí tim cọc, cao độ dừng ép và yêu cầu kiểm soát lực ép. Các giá trị thi công chính thức phải do đơn vị thiết kế hoặc bên có thẩm quyền kỹ thuật phê duyệt.
Đây là sai lầm rất phổ biến khi xây nhà mới. Chủ nhà hỏi công trình bên cạnh đã ép bao nhiêu mét rồi đặt cọc theo đúng chiều dài đó.
Cùng một tuyến đường nhưng lớp đất có thể thay đổi theo vị trí. Cao độ nền, lịch sử san lấp, ao hồ cũ, kênh rạch, tải trọng công trình và phương án thiết kế cũng có thể khác nhau. Vì vậy, hai ngôi nhà gần nhau chưa chắc sử dụng cùng chiều dài cọc.
Chiều dài dự kiến được dùng để chuẩn bị vật tư và lập kế hoạch. Chiều sâu dừng ép thực tế phải căn cứ vào tiêu chí thiết kế, diễn biến lực ép, độ sâu và các dấu hiệu bất thường trong quá trình thi công.
Nếu đặt cọc quá ngắn, công trình có thể phải nối bổ sung, làm gián đoạn thi công và tăng chi phí huy động. Nếu đặt quá dài, phần cọc dư có thể phải cắt bỏ, gây lãng phí. Nguy hiểm hơn là việc cố ép đủ chiều dài đã đặt dù lực ép tăng bất thường có thể làm nứt hoặc phá hỏng cọc.

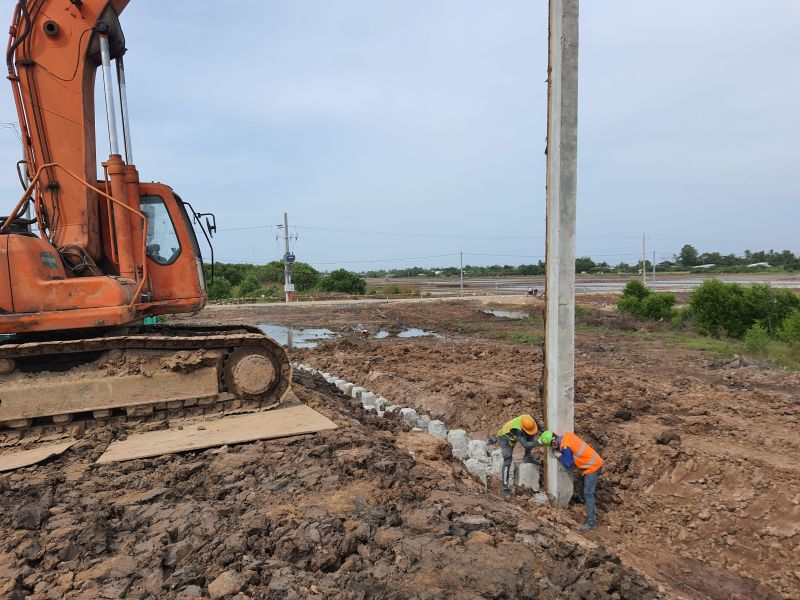

Kiểm tra chiều dài cọc vuông 300x300 trước khi ép
Nhiều chủ nhà lựa chọn nhà thầu dựa trên một con số đơn giá theo mét cọc hoặc theo ca máy. Hai báo giá nhìn giống nhau nhưng phạm vi công việc có thể hoàn toàn khác nhau.
Chi phí ép cọc có thể liên quan đến cọc bê tông, vận chuyển, cẩu hạ, huy động máy, ép âm, dẫn cọc, hàn nối, cắt đầu cọc, thời gian chờ, đường vào công trình, san lấp mặt bằng và xử lý vật cản. Nếu báo giá không mô tả rõ, chủ đầu tư dễ gặp chi phí phát sinh khi máy đã vào công trường.
Một báo giá có chất lượng cần nêu rõ quy cách cọc, chiều dài dự kiến, số lượng, phương pháp ép, tải trọng thiết bị, phạm vi vận chuyển, điều kiện thanh toán, trách nhiệm khi cọc nứt gãy và phương pháp xác nhận khối lượng thực tế.
Cọc có kích thước đúng chưa đủ. Chất lượng bê tông, cốt thép, bản mã, đầu cọc, độ thẳng và tình trạng bề mặt đều ảnh hưởng đến khả năng chịu lực và quá trình thi công.
Cọc có vết nứt bất thường, đầu cọc sứt vỡ, thân cong, bản mã biến dạng hoặc sai lệch kích thước cần được đánh giá trước khi đưa vào ép. Không nên dùng việc hàn trám bên ngoài để che một khuyết tật có thể ảnh hưởng đến kết cấu.
Chủ đầu tư nên yêu cầu đơn vị cung cấp cọc xuất trình hồ sơ chất lượng phù hợp với hợp đồng và yêu cầu thiết kế. Việc kiểm tra nên được thực hiện trước khi cọc được dựng lên máy, bởi sau khi ép xuống đất sẽ rất khó xác định lại tình trạng ban đầu.
Tim cọc là vị trí truyền tải trọng từ đài móng xuống nền đất. Nếu định vị sai, cọc có thể bị lệch khỏi vùng làm việc dự kiến của đài, làm thay đổi nội lực và gây khó khăn cho xử lý kết cấu.
Sai tim cọc có thể xuất phát từ đo đạc không chính xác, mất mốc khi san nền, máy ép di chuyển làm xê dịch dấu tim hoặc không kiểm tra lại trước khi dựng cọc. Một sai số nhỏ trên hiện trường có thể trở thành vấn đề lớn nếu xảy ra đồng thời ở nhiều cọc hoặc tại vị trí chịu tải trọng cao.
Trước khi ép, cần thống nhất hệ mốc, cao độ, trục công trình và tọa độ tim cọc. Sau mỗi lần di chuyển máy, đội thi công phải kiểm tra lại vị trí cọc trước khi tạo lực ép.
Máy ép phải tạo và kiểm soát được lực ép cần thiết, đồng thời phù hợp với mặt bằng, kích thước cọc và điều kiện công trường. Máy có khả năng ép lớn không có nghĩa được phép dùng lực tối đa lên cọc.
Tải trọng danh định của thiết bị, khả năng làm việc của hệ thống thủy lực, số đọc trên đồng hồ và lực thực tế tác dụng lên cọc là những khái niệm cần được kiểm soát. Nếu đồng hồ không được kiểm tra hoặc không có bảng quy đổi phù hợp, số liệu ghi trong nhật ký có thể không phản ánh đúng lực ép thực tế.
Thiết bị cũng phải được bố trí ổn định, cân bằng và bảo đảm an toàn. Mặt bằng yếu, kê máy không chắc chắn hoặc đối trọng bố trí không hợp lý có thể gây nghiêng máy, lệch cọc và mất an toàn lao động.
Độ thẳng của đoạn cọc đầu tiên ảnh hưởng đến toàn bộ trục cọc. Khi cọc đã đi sâu, việc điều chỉnh hướng gần như không thể thực hiện mà không tạo ra ứng suất phụ.
Cọc nghiêng có thể làm tăng tải trọng lệch tâm, gây nứt thân, khó nối các đoạn tiếp theo hoặc làm sai vị trí đầu cọc. Việc dùng lực ép để “nắn” một đoạn cọc đang nghiêng là cách xử lý nguy hiểm, bởi có thể tạo ra uốn cục bộ và phá hoại cọc.
Khi dựng cọc, cần kiểm tra phương đứng theo các hướng phù hợp. Trong những mét ép đầu tiên, người vận hành phải theo dõi liên tục để phát hiện sai lệch và dừng xử lý kịp thời.
Cọc 300x300 thường được chế tạo thành nhiều đoạn để thuận tiện vận chuyển và thi công. Vì vậy, mối nối là vị trí đặc biệt quan trọng trong toàn bộ thân cọc.
Hai đầu cọc cần được căn chỉnh đồng trục trước khi hàn. Bề mặt tiếp xúc, bản mã và đường hàn phải đáp ứng yêu cầu thiết kế. Nếu hàn thiếu, hàn không đều hoặc ép tiếp khi mối nối chưa bảo đảm, cọc có thể bị gãy hoặc lệch tại vị trí nối.
Nhật ký thi công nên ghi nhận số đoạn cọc, chiều dài từng đoạn và các hiện tượng phát sinh. Khi có dấu hiệu bất thường tại mối nối, cần dừng thi công để kiểm tra thay vì tiếp tục tăng lực ép.
Không có một con số lực ép duy nhất áp dụng cho tất cả cọc vuông 300x300. Lực ép yêu cầu phải liên hệ với sức chịu tải thiết kế, khả năng chịu lực của cọc, địa chất và tiêu chí dừng ép được phê duyệt.
Lực ép tăng đột ngột có thể do cọc gặp vật cản, lớp đất cứng cục bộ, đầu cọc bị lệch hoặc cọc đang bị tổn thương. Nếu người vận hành chỉ nhìn vào trị số lực mà không xem xét độ sâu và diễn biến thi công, kết luận “đã đạt tải” có thể sai.
Ngược lại, nếu cọc đã đến chiều sâu dự kiến nhưng lực ép chưa đáp ứng tiêu chí thiết kế, không nên tự ý dừng. Đơn vị thi công cần báo cho chủ đầu tư, tư vấn hoặc kỹ sư thiết kế để đánh giá và đưa ra phương án xử lý.
Trong quá trình ép có thể xuất hiện hiện tượng lực tăng nhanh, cọc không xuống, cọc nghiêng, thân cọc nứt, đầu cọc vỡ hoặc máy làm việc không ổn định. Sai lầm nguy hiểm là tiếp tục tăng áp lực để “ép cho qua”.
Khi xuất hiện bất thường, cần dừng ép, ghi nhận độ sâu, lực ép, tình trạng cọc và hiện trường. Việc xử lý có thể bao gồm kiểm tra vật cản, thay đổi trình tự ép, khoan dẫn hoặc điều chỉnh phương án, nhưng phải căn cứ vào điều kiện thực tế và được bên có thẩm quyền kỹ thuật chấp thuận.
Không nên để đội vận hành tự quyết định một thay đổi có thể ảnh hưởng đến thiết kế móng.
Quá trình ép cọc làm dịch chuyển đất và có thể ảnh hưởng đến khu vực xung quanh. Mức độ ảnh hưởng phụ thuộc vào loại đất, mật độ cọc, khoảng cách đến nhà bên cạnh, trình tự ép và tình trạng công trình hiện hữu.
Đối với công trình sát nhà dân, chủ đầu tư nên ghi nhận hiện trạng tường, nền, hàng rào, công trình phụ và các vết nứt có sẵn. Hình ảnh hoặc biên bản hiện trạng là cơ sở để theo dõi biến đổi và hạn chế tranh chấp.
Đồng thời, cần xác định vị trí đường điện, cấp nước, thoát nước và các công trình ngầm trong phạm vi máy ép hoạt động. Trình tự ép nên được kỹ sư xem xét để hạn chế dồn đất hoặc tạo ảnh hưởng bất lợi về phía công trình liền kề.
Nhật ký ép cọc không phải thủ tục làm cho có. Đây là hồ sơ thể hiện lịch sử thi công của từng tim cọc và là căn cứ đánh giá khi xảy ra bất thường.
Hồ sơ nên thể hiện mã cọc, vị trí tim, ngày thi công, các đoạn cọc đã ép, tổng chiều dài, độ sâu, diễn biến lực ép, lực ép cuối, thời gian duy trì theo yêu cầu, cao độ đầu cọc và hiện tượng bất thường.
Nếu chỉ ghi một giá trị lực ép cuối mà không có diễn biến theo chiều sâu, khả năng truy xuất và đánh giá chất lượng sẽ bị hạn chế. Hồ sơ không nên được lập lại sau khi công việc đã hoàn thành vì dễ dẫn đến sai lệch dữ liệu.
Sau khi hoàn thành, đầu cọc cần được xử lý theo cao độ thiết kế để liên kết với đài móng. Việc cắt đầu cọc quá thấp, làm hư hỏng bê tông hoặc ảnh hưởng đến cốt thép có thể gây khó khăn cho công tác kết cấu tiếp theo.
Trước khi cắt, cần xác nhận cao độ và phương án xử lý đầu cọc. Không nên dùng phương pháp tạo chấn động mạnh làm nứt phần cọc còn lại. Sau khi xử lý, đầu cọc phải được kiểm tra trước khi thi công bê tông lót, đài cọc và giằng móng.
Trước ngày thi công, chủ đầu tư nên xác nhận bốn nhóm điều kiện.
Thứ nhất là hồ sơ kỹ thuật, bao gồm thiết kế móng, mặt bằng tim cọc, cao độ, quy cách cọc, chiều dài dự kiến, yêu cầu lực ép và tiêu chí dừng ép.
Thứ hai là cọc bê tông, bao gồm kích thước, chiều dài, dấu nhận diện, bề mặt, đầu cọc, bản mã, hồ sơ chất lượng và phương án xếp cọc tại công trường.
Thứ ba là thiết bị cùng mặt bằng, bao gồm khả năng tiếp cận, nền kê máy, vị trí đối trọng, khoảng cách an toàn, nguồn điện, đường vận chuyển và các công trình ngầm.
Thứ tư là quản lý thi công, bao gồm người giám sát, biểu mẫu nhật ký, phương pháp xác nhận khối lượng, quy trình xử lý bất thường, trách nhiệm các bên và hồ sơ nghiệm thu.
Đơn vị tư vấn cần tiếp nhận bản vẽ kiến trúc, kết cấu, tải trọng dự kiến, thông tin địa chất, hiện trạng mặt bằng và công trình xung quanh. Nếu thiếu dữ liệu quan trọng, cần bổ sung trước khi chốt phương án.
Kỹ sư thiết kế xác định loại cọc, kích thước, số lượng, chiều dài dự kiến, sức chịu tải và tiêu chí thi công. Các thông số này phải được thể hiện rõ trong hồ sơ dùng tại công trường.
Nhà thầu kiểm tra đường vào, kích thước cổng, không gian quay máy, nền đặt thiết bị, vị trí tập kết cọc và khoảng cách đến nhà liền kề. Phương pháp ép tải, ép neo hoặc giải pháp khác chỉ được chọn sau khi đánh giá khả năng đáp ứng kỹ thuật.
Trước khi ép, cọc được kiểm tra ngoại quan, kích thước và hồ sơ. Tim cọc, trục công trình và cao độ phải được xác nhận, bảo vệ trong suốt quá trình thi công.
Cọc đầu tiên cung cấp dữ liệu quan trọng về chiều sâu và diễn biến lực ép. Nếu kết quả khác đáng kể so với dự kiến, các bên cần đánh giá trước khi triển khai đại trà.
Người vận hành kiểm soát độ thẳng đứng, mối nối, tốc độ ép, độ sâu và lực ép. Mỗi bất thường phải được ghi nhận và xử lý theo quy trình đã thống nhất.
Sau khi hoàn thành, các bên đối chiếu vị trí, cao độ, chiều dài, lực ép, tình trạng đầu cọc và khối lượng thực tế. Nhật ký, biên bản nghiệm thu và tài liệu liên quan phải được bàn giao trước khi thi công đài móng.
Cọc 300x300 có thể được sử dụng cho nhà ở, biệt thự, nhà phố, nhà xưởng hoặc công trình có tải trọng phù hợp. Việc lựa chọn phải do kỹ sư xác định dựa trên tải trọng, địa chất và thiết kế móng, không chỉ dựa trên số tầng.
Không có một chiều sâu chung cho toàn tỉnh Long An. Chiều dài cần căn cứ vào hồ sơ địa chất, thiết kế và kết quả thực tế của từng cọc trong quá trình ép.
Lực ép đạt phải theo hồ sơ thiết kế và tiêu chí dừng ép được phê duyệt. Không nên dùng một giá trị truyền miệng để áp dụng cho mọi công trình.
Chỉ nên dùng làm dữ liệu tham khảo. Hai công trình gần nhau vẫn có thể khác về địa chất, tải trọng, cao độ nền và phương án móng.
Nguy cơ ảnh hưởng có thể phát sinh tùy điều kiện đất, khoảng cách, mật độ cọc, trình tự ép và hiện trạng nhà bên cạnh. Khảo sát hiện trạng, lựa chọn thiết bị và kiểm soát trình tự thi công giúp giảm rủi ro.
Cần dừng khi lực ép tăng bất thường, cọc không xuống, cọc nghiêng, nứt hoặc vỡ đầu; máy mất ổn định; mối nối có dấu hiệu hư hỏng hoặc số liệu thực tế khác lớn so với thiết kế.
Sai lầm lớn nhất khi ép cọc vuông 300x300 cho móng nhà mới tại Long An không nằm ở một thao tác riêng lẻ mà nằm ở việc thi công khi chưa đủ dữ liệu và chưa xác định rõ quyền quyết định kỹ thuật.
Một phương án móng an toàn cần kết nối bốn yếu tố: thiết kế đúng, cọc đạt chất lượng, thiết bị phù hợp và hồ sơ thi công có thể truy xuất. Chủ đầu tư không nên chỉ so sánh đơn giá theo mét cọc mà cần đánh giá toàn bộ giải pháp, trách nhiệm kỹ thuật và cách xử lý rủi ro của nhà thầu.
Nếu Chủ đầu tư đang chuẩn bị xây nhà tại Long An, hãy gửi cho ANACONS bản vẽ móng, địa chỉ công trình, số lượng tim cọc, loại cọc dự kiến và hình ảnh đường vào. Đội ngũ kỹ thuật sẽ kiểm tra điều kiện mặt bằng, tư vấn phương án thiết bị, phạm vi công việc và lập dự toán phù hợp.
Liên hệ ANACONS để được khảo sát mặt bằng, tư vấn ép cọc vuông 300x300 và nhận báo giá minh bạch trước khi thi công.
CÔNG TY CỔ PHẦN ENGINEERING
Địa chỉ 1: Số 2, Đường 12, KDC Khang Điền, Phước Long, Hồ Chí Minh
Địa chỉ 2: 29/64 Đường 4, Phường Thủ Đức, Hồ Chí Minh
Hotline: 0986.852.688– 0987.769.568
Email: hotroepcoc@gmail.com
Website: epcoc.net.
T&T ENGINEERING chuyên cung cấp dịch vụ ép cọc bê tông, ép cọc vuông, ép cọc tròn, thi công nền móng cho nhà dân, nhà phố, biệt thự, nhà xưởng, công trình thương mại và các công trình dân dụng tại TP.HCM cùng các tỉnh lân cận.
Người gửi / điện thoại
CÔNG TY CỔ PHẦN ENGINEERING
Địa chỉ 1: Số 2, Đường 12, KDC Khang Điền, Phước Long, Hồ Chí Minh
Địa chỉ 2: 29/64 Đường 4, Phường Thủ Đức, Hồ Chí Minh
Hotline: 0986.852.688– 0987.769.568
Email: hotroepcoc@gmail.com
Website: epcoc.net
T&T ENGINEERING chuyên cung cấp dịch vụ ép cọc bê tông, ép cọc vuông, ép cọc tròn, thi công nền móng cho nhà dân, nhà phố, biệt thự, nhà xưởng, công trình thương mại và các công trình dân dụng tại TP.HCM cùng các tỉnh lân cận.
Đ/c: 71/12 đường số 5, P.Linh Xuân, Thủ Đức, TP.HCM
Diện thoại: 028 777 35 888 - 0981 222225
Email: epcocsumicons@gmail.com
